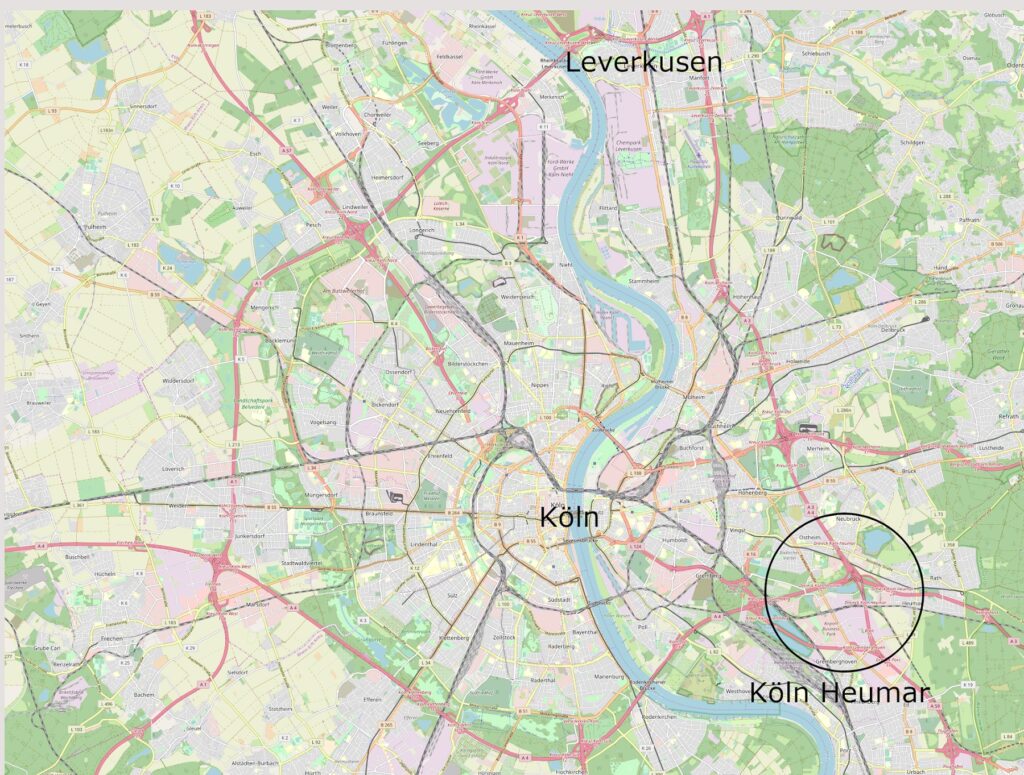

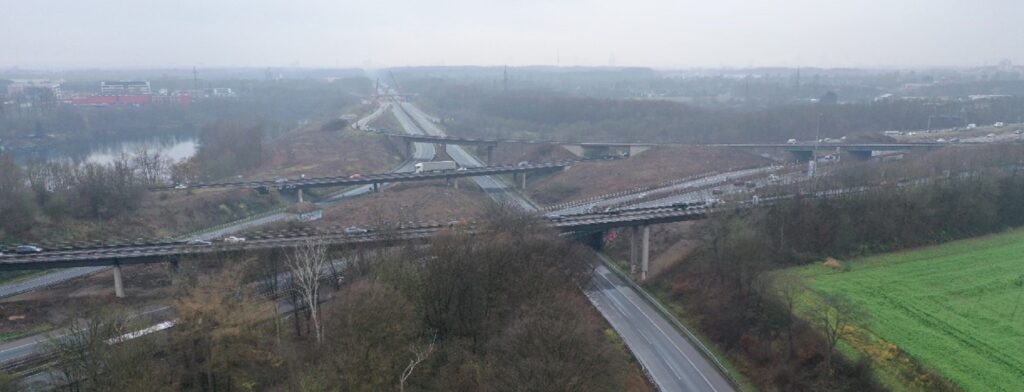

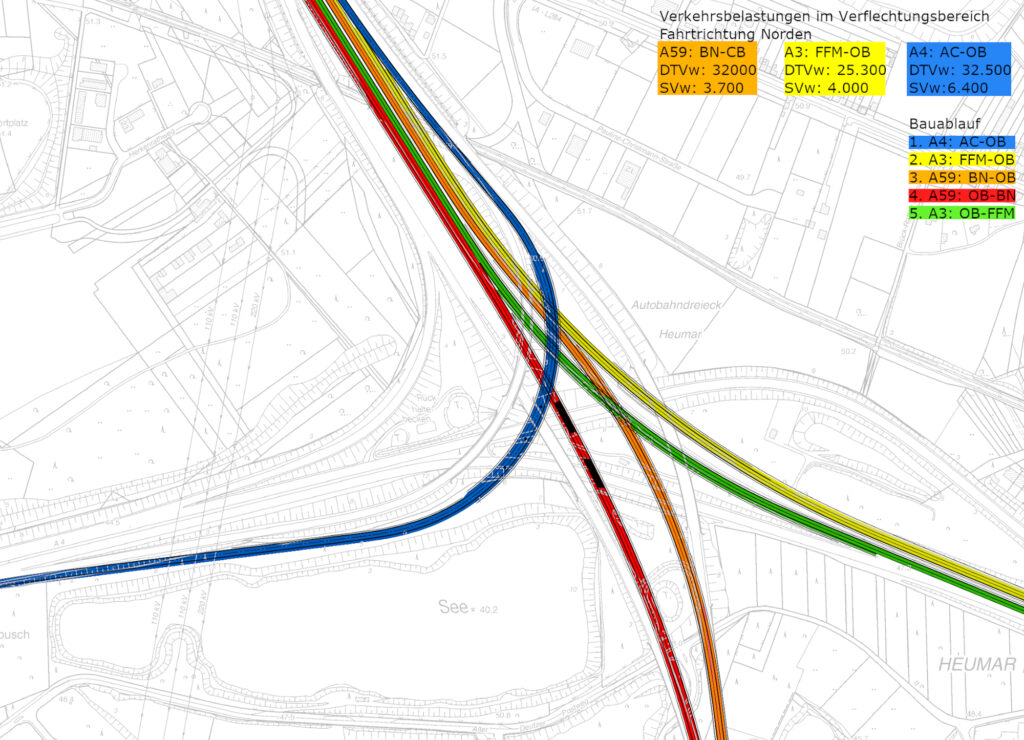

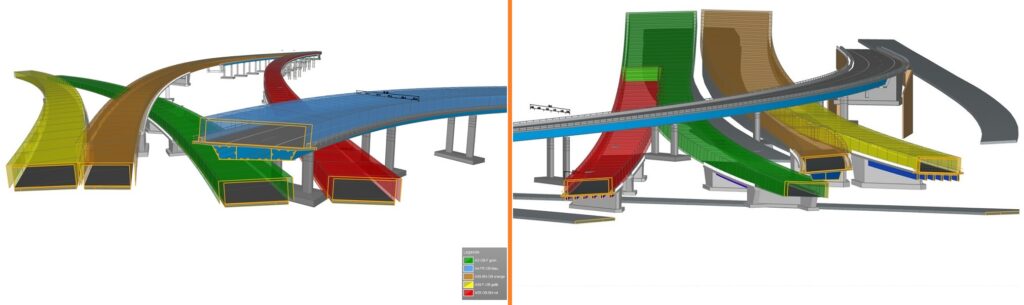

BBI bearbeitet das Projekt in Arbeitsgemeinschaft mit der SSF Ingenieure AG, Düsseldorf. Die innerhalb des AD Heumar befindlichen Brückenbauwerke, insbesondere die Brückenbauwerke der Rampe BAB A 4 FR Norden, sind abgängig und müssen erneuert werden. In Abstimmung mit dem BMVI wurde daraufhin beschlossen, das AD Heumar im Sinne einer ganzheitlichen Optimierung auszubauen. Die Planung beinhaltet zudem ein neues Brückenbauwerk der Bundesstraße 8 über die BAB A 4. Besonders anspruchsvoll sind mögliche Baustraßen und bauzeitliche Verkehrsführungen bei einem der meist belasteten Autobahndreiecke Europas.
